Παράνομα φωτοβολταϊκά: Εντοπίστηκαν 22 σε δύο μήνες, ερευνώνται άλλα 110 – Αναλυτικά η έκθεση ανά επαρχία (πίνακας)

Παράνομα φωτοβολταϊκά: Εντοπίστηκαν 22 σε δύο μήνες, ερευνώνται άλλα 110 – Αναλυτικά η έκθεση ανά επαρχία (πίνακας)

Σε πλήρη εξέλιξη βρίσκεται τους τελευταίους δύο μήνες η παγκύπρια εκστρατεία ελέγχων του Διαχειριστή Συστήματος Διανομής της ΑΗΚ, με στόχο τον εντοπισμό παράνομων εγκαταστάσεων και μη εγκεκριμένων επεκτάσεων σε φωτοβολταϊκά συστήματα.

Οι έλεγχοι ξεκίνησαν από τα μεγάλα εμπορικά φωτοβολταϊκά συστήματα, τους λεγόμενους εμπορικούς πελάτες, όπου διαπιστώθηκαν και οι πρώτες παρανομίες.

Για τον εντοπισμό των παράνομων εγκαταστάσεων αξιοποιούνται, μεταξύ άλλων, τα λογισμικά συστήματα της ΑΗΚ, τα δεδομένα από έξυπνους μετρητές, καθώς και δορυφορικά δεδομένα. Μέσω της επεξεργασίας και διασταύρωσης των στοιχείων αυτών, καθίσταται δυνατός ο εντοπισμός αποκλίσεων μεταξύ της εγκεκριμένης εγκατάστασης και της πραγματικής λειτουργίας ενός φωτοβολταϊκού συστήματος.

Οι έλεγχοι

Τα επίσημα στοιχεία που εξασφάλισε ο «Π» από την ΑΗΚ, αποτυπώνουν την έκταση της προσπάθειας του Διαχειριστή Συστήματος Διανομής να εντοπίσει εγκαταστάσεις που λειτουργούν εκτός των εγκεκριμένων όρων σύνδεσης.

Ειδικότερα, μέσα σε διάστημα δύο μηνών, εντοπίστηκαν 22 φωτοβολταϊκά συστήματα με παρανομίες, ενώ άλλες 110 εγκαταστάσεις σε ολόκληρη την Κύπρο βρίσκονται στο μικροσκόπιο του Διαχειριστή Συστήματος Διανομής. Μέχρι σήμερα έχουν πραγματοποιηθεί 77 επιτόπιοι έλεγχοι.

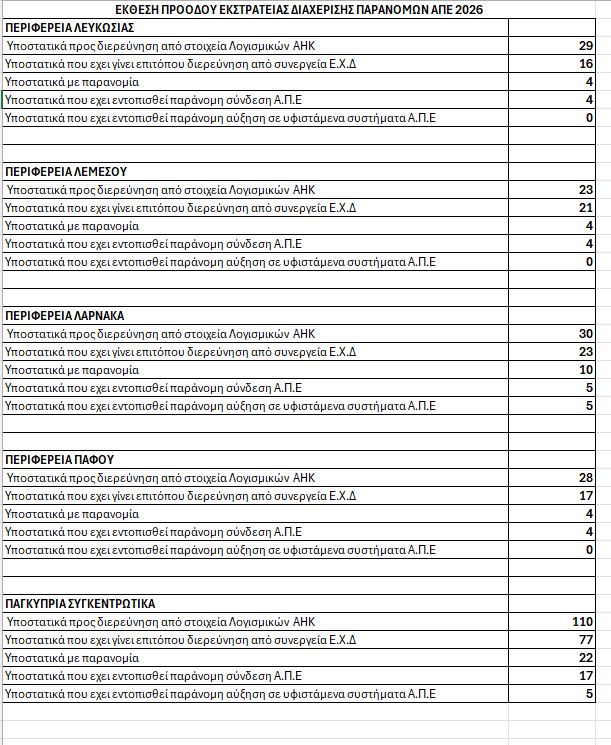

Σε 17 περιπτώσεις διαπιστώθηκαν παράνομες συνδέσεις, ενώ σε άλλες πέντε, μη εγκεκριμένες αυξήσεις της ισχύος υφιστάμενων εγκαταστάσεων. Ο πίνακας που δημοσιεύουμε, αποτυπώνει με σαφήνεια τα αποτελέσματα των ελέγχων.

Γιατί είναι επικίνδυνες

Στις φωτοβολταϊκές εγκαταστάσεις στις οποίες εντοπίστηκαν παρανομίες, έγινε άμεση αποσύνδεση από το δίκτυο της ΑΗΚ, ενώ οι εμπλεκόμενοι κλήθηκαν να καταβάλουν κόστος διερεύνησης ύψους €225 και βρίσκονται αντιμέτωποι με πρόστιμα που μπορεί να ανέρχονται σε χιλιάδες ευρώ.

Το ζήτημα, ωστόσο, δεν περιορίζεται στην παραβίαση των όρων σύνδεσης. Όπως υπέδειξαν στον «Π» αρμόδιες πηγές, η αυθαίρετη αύξηση της ισχύος ενός φωτοβολταϊκού συστήματος μπορεί να οδηγήσει σε ανεξέλεγκτη έγχυση ενέργειας στο δίκτυο της ΑΗΚ, επηρεάζοντας τη λειτουργία και τη σταθερότητα του ηλεκτρικού συστήματος.

Οι παράνομες εγκαταστάσεις δεν έχουν υποβληθεί στους προβλεπόμενους ελέγχους του Διαχειριστή και, ως εκ τούτου, ενδέχεται να δημιουργήσουν κινδύνους τόσο για την ασφάλεια των χρηστών και των υποστατικών, όσο και για την αξιοπιστία του δικτύου. Παράλληλα, η μη ελεγχόμενη παραγωγή ενέργειας μπορεί να επηρεάσει την ακρίβεια των προβλέψεων παραγωγής και την ημερήσια καμπύλη φορτίου.

Σε ένα ηλεκτρικό σύστημα με διαρκώς αυξανόμενη διείσδυση των φωτοβολταϊκών, η ακριβής γνώση της παραγόμενης ενέργειας αποτελεί κρίσιμο παράγοντα για την ασφαλή και αξιόπιστη διαχείριση του δικτύου.

Οι επιπτώσεις, συνεπώς, δεν περιορίζονται στους παραβάτες, αλλά αφορούν και τους παραγωγούς που τηρούν τους προβλεπόμενους κανόνες. Οι παράνομες συνδέσεις και επεκτάσεις μπορούν να αυξήσουν την ανάγκη για περικοπές παραγωγής, με αποτέλεσμα να επηρεάζονται ακόμη και νόμιμα αδειοδοτημένες φωτοβολταϊκές εγκαταστάσεις.

 Αποσυνδέσεις

Στις περιπτώσεις μεγάλων εμπορικών φωτοβολταϊκών συστημάτων όπου διαπιστώθηκε παραβίαση των όρων σύνδεσης με την ΑΗΚ, οι εγκαταστάσεις αποσυνδέθηκαν αμέσως από το δίκτυο. Όπως μας λέχθηκε αρμοδίως, οι ιδιοκτήτες καλούνται πλέον να ακολουθήσουν εκ νέου την προβλεπόμενη διαδικασία αδειοδότησης για τη νομιμοποίηση της εγκατάστασης ή της πρόσθετης ισχύος.

Η αυστηρή αυτή αντιμετώπιση σχετίζεται με την ανάγκη ελέγχου κάθε εγκατάστασης που συνδέεται ή τροποποιείται, καθώς οι μη εγκεκριμένες παρεμβάσεις δεν έχουν υποβληθεί στους προβλεπόμενους τεχνικούς ελέγχους. Ο Διαχειριστής Συστήματος Διανομής, ως αρμόδιος για τη λειτουργία, τη συντήρηση και την ανάπτυξη του δικτύου διανομής ηλεκτρικής ενέργειας, επιδιώκει μέσω των ελέγχων να διασφαλίσει την ασφαλή και αξιόπιστη λειτουργία του δικτύου της ΑΗΚ.

Μέτρα και κυρώσεις

Δεδομένης της σοβαρότητας των παραβάσεων, ο Διαχειριστής Συστήματος Διανομής έχει θέσει σε εφαρμογή σειρά μέτρων για τον εντοπισμό και την αντιμετώπισή τους, τα οποία είναι τα ακόλουθα:

  • Περιοδικοί έλεγχοι: Διενεργούνται στοχευμένοι και επαναλαμβανόμενοι έλεγχοι για τον εντοπισμό παράνομων συνδέσεων και μη εγκεκριμένων επεκτάσεων.
  • Άμεση αποσύνδεση: Οι φωτοβολταϊκές εγκαταστάσεις στις οποίες διαπιστώνονται παραβάσεις, αποσυνδέονται αμέσως από το δίκτυο της ΑΗΚ, καθώς το πιστοποιητικό καταλληλότητάς τους παύει να ισχύει.
  • Κυρώσεις και έξοδα: Οι παραβάτες επιβαρύνονται με το κόστος διερεύνησης, ενώ οι υποθέσεις δύνανται να διαβιβάζονται στην Αστυνομία για περαιτέρω διερεύνηση.
  • Ενημέρωση αρμόδιων αρχών: Οι διαπιστωμένες παραβάσεις γνωστοποιούνται στη Ρυθμιστική Αρχή Ενέργειας Κύπρου (ΡΑΕΚ) και στο Τμήμα Ηλεκτρομηχανολογικών Υπηρεσιών για περαιτέρω χειρισμό, χωρίς να αποκλείεται η επιβολή ποινών ή/και προστίμων.

Η ΑΗΚ έστειλε σαφές μήνυμα

Τα πιο πάνω μέτρα κρίνονται αναγκαία, καθώς οι παράνομες επεμβάσεις συνιστούν παραβάσεις σημαντικών διατάξεων του περί Ηλεκτρισμού Νόμου ή/και του περί Ρύθμισης της Αγοράς Ηλεκτρισμού Νόμου. Η μη υποβολή αίτησης και η μη εξασφάλιση της απαιτούμενης έγκρισης από τον αρμόδιο Διαχειριστή του Συστήματος πριν από οποιαδήποτε προσθήκη ή τροποποίηση, συνιστούν παράβαση των κανόνων διανομής, καθώς και των προβλεπόμενων διαδικασιών και όρων σύνδεσης στο δίκτυο.

Παράλληλα, με πρόσφατη ανακοίνωσή της, η Διεύθυνση του Διαχειριστή Συστήματος Διανομής της ΑΗΚ κάλεσε τους καταναλωτές που έχουν συνδέσει παράνομα μονάδα παραγωγής ΑΠΕ στην ηλεκτρολογική τους εγκατάσταση ή έχουν προχωρήσει σε μη εγκεκριμένη αύξηση της εγκατεστημένης ισχύος υφιστάμενου συστήματος παραγωγής, να προχωρήσουν στην απομάκρυνση των παράνομων προσθηκών ή/και επεκτάσεων.

Για τη νομιμοποίηση των εν λόγω προσθηκών ή επεκτάσεων απαιτείται η υποβολή σχετικού αιτήματος προς τον Διαχειριστή Συστήματος Διανομής, είτε για τη σύνδεση συστήματος παραγωγής ΑΠΕ είτε για την αύξηση της εγκατεστημένης ισχύος υφιστάμενου συστήματος, σύμφωνα με την προβλεπόμενη διαδικασία σύνδεσης.

Η εκστρατεία ελέγχων αναμένεται να συνεχιστεί, με τον Διαχειριστή Συστήματος Διανομής να διευρύνει τους επιτόπιους ελέγχους και να αξιοποιεί τα διαθέσιμα τεχνικά εργαλεία για τον εντοπισμό εγκαταστάσεων που λειτουργούν εκτός των εγκεκριμένων όρων σύνδεσης.
